实测实量数据上墙
作者:凡尔码
  |
阅读量:2713

实测实量数据上墙

顶板水平度

    使用激光扫平仪,在实测板跨内打出一条水平基准线。分别测量4个角点/板跨几何中心位砼顶板与水平基准线之间的5个垂直距离。以最低点为基准点,计算另外四点与最低点之间的偏差,最大偏差值≤20mm时,5个偏差值(基准点偏差值以0计)的实际值作为该实测指标合格率的5个计算点。最大偏差值﹥20mm时,5个偏差值均按最大偏差值计,作为该实测指标合格率的5个计算点。

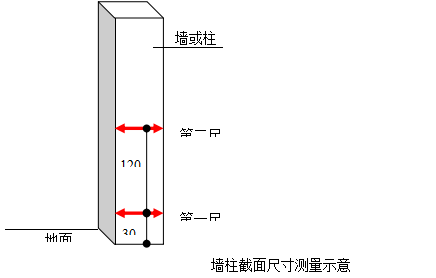

图片 1.png

实测实量二维码数据 上墙应用

二维码+小程序应用建筑施工实测实量管理;搜索“凡尔码”开通后台即可生成实测实量二维码;后台可按分部分项工程批量导出测量点批量生成二维码,粘贴现场微信扫码即可实测。




截面尺寸

      同一墙/柱面为一个检测区,每个检测区检测截面尺寸2次,选取其中与设计尺寸偏差最大的一个实测值,作为该实测指标合格率的1个计算点。累计测量20个测区。

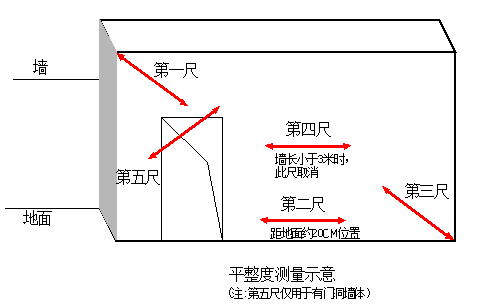

图片 2.png





平整度

     任选长边墙两面中的一面作为1个检测区。当所选墙长度小于3米时,同一面墙4个角(顶部及根部)中,取左上及右下2个角。按45度角斜放靠尺,累计测2次表面平整度,2个实测值分别作为该指标合格率的2个计算点;当所选墙长度大于3米时,还需在墙长度中间水平放靠尺增加测量1次,这3个实测值分别作为该指标合格率的3个计算点。跨洞口部位必测。

图片 3.png



垂直度

     任选长边墙两面中一面作为1个检测区。当墙长小于3米时,同一面墙距两端头竖向阴阳角约30CM位置,分别按靠尺顶端接触到上部砼顶板位置及靠尺底端接触到下部地面位置测2次垂直度,这2个实测值分别作为该实测指标合格率的2个计算点。当墙长度大于3米时,需在墙长度中间位置靠尺在高度方向居中处加测1次,3个实测值分别作为该实测指标合格率的3个计算点。砼柱:任选砼柱四面中的两面作为一个检测区;分别将靠尺顶端接触到上部砼顶板和下部地面位置各测1次,这2个实测值分别作为该实测指标合格率的2个计算点。砼墙体洞口一侧为垂直度必测部位。

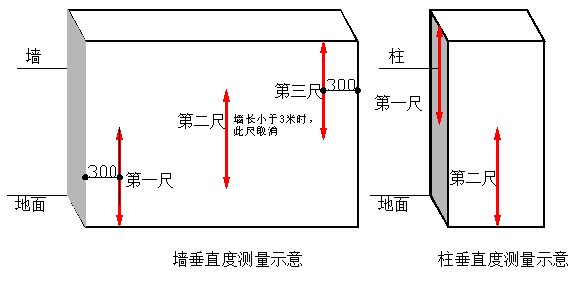

图片 4.png



 砼强度

    强度等级(测量两个4*4测区,三个最大值,三个最小值去掉,剩余10个值与设计强度对比即可)

图片 5.png
